“砌筑工程施工方案交底”(图文介绍)

2026-01-24 09:59:19 魔法贵田 20 人阅读
“砌筑工程施工方案交底”(图文介绍)
















1.砌筑填充墙首选加气混凝土砌块墙,推荐采用高精砂加气砌块。轻集料混凝土空心砌块墙由于开槽后封堵问题难以处理,产生不隔音的缺陷,不建议采用。

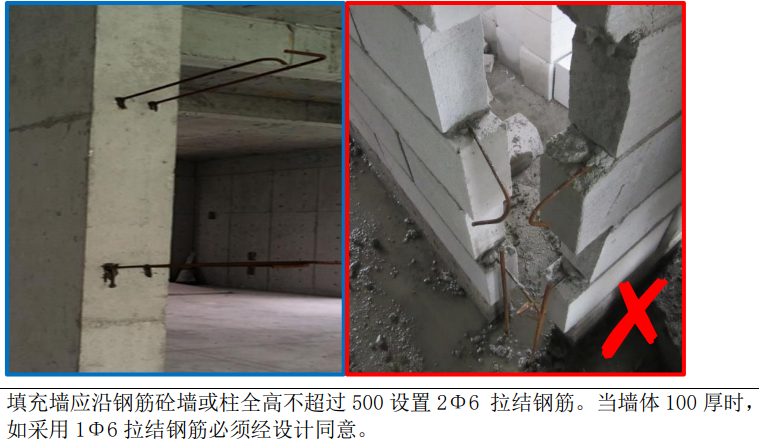

2.填充墙应沿框架柱全高每隔500mm设2φ6拉筋(墙厚大于240mm时宜设3φ6拉筋),拉筋伸入墙内的长度,6、7度时宜沿墙全长贯通,8度时应全长贯通。

3.后置于砼墙柱的拉结钢筋可选用膨胀螺栓法、植筋胶后植法之一进行施工后植钢筋的锚固长度不小于10d;

4.在厨卫、外墙部位,砌体墙根部应设置混凝土导墙,高度不低于相邻房间地面完成面200mm。

5.拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的砼墙柱上,有拉结钢筋处水平灰缝厚度应比拉结钢筋直径大6mm(灰缝大于12mm时,可不适用本条);

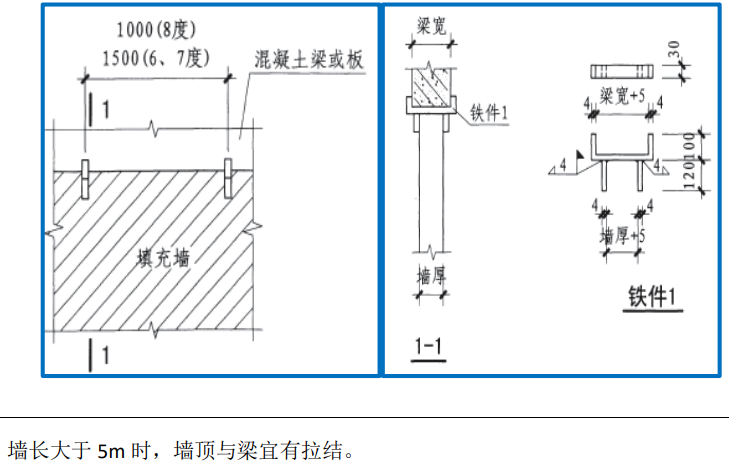

6.墙长大于5m时,墙顶与梁宜有拉结。

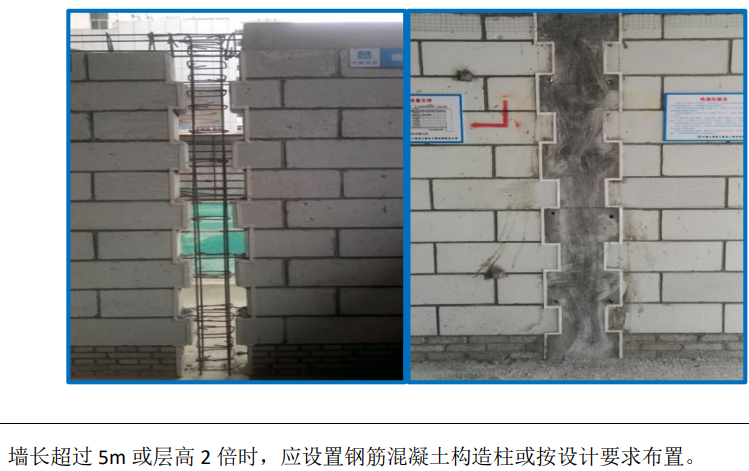

7.墙长超过5m或层高2倍时,宜设置钢筋混凝土构造柱或按设计要求布置。

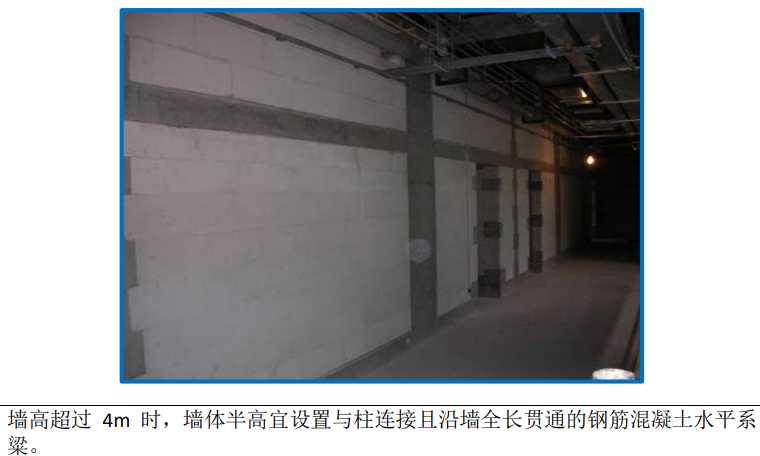

8.墙高超过4m时,墙体半高宜设置与柱连接且沿墙全长贯通的钢筋混凝土水平系粱。

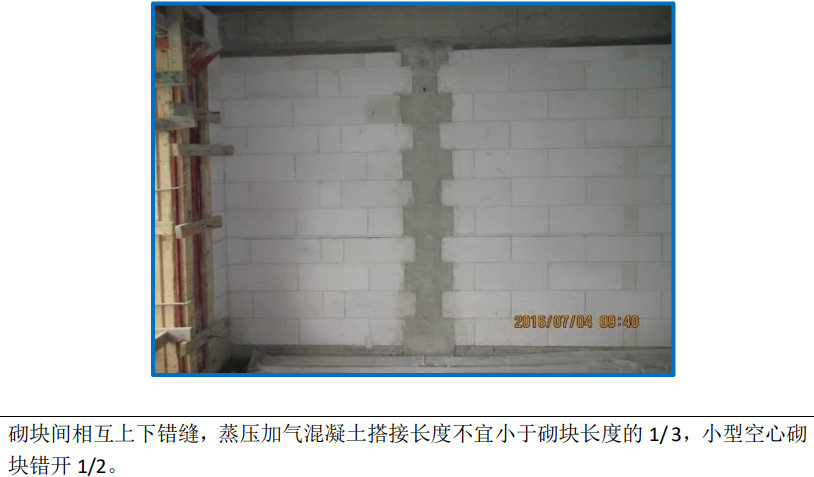

9.砌块砌筑时,砌块间相互上下错缝,蒸压加气混凝土搭接长度不宜小于砌块长度的1/3,小型空心砌块错开1/2。

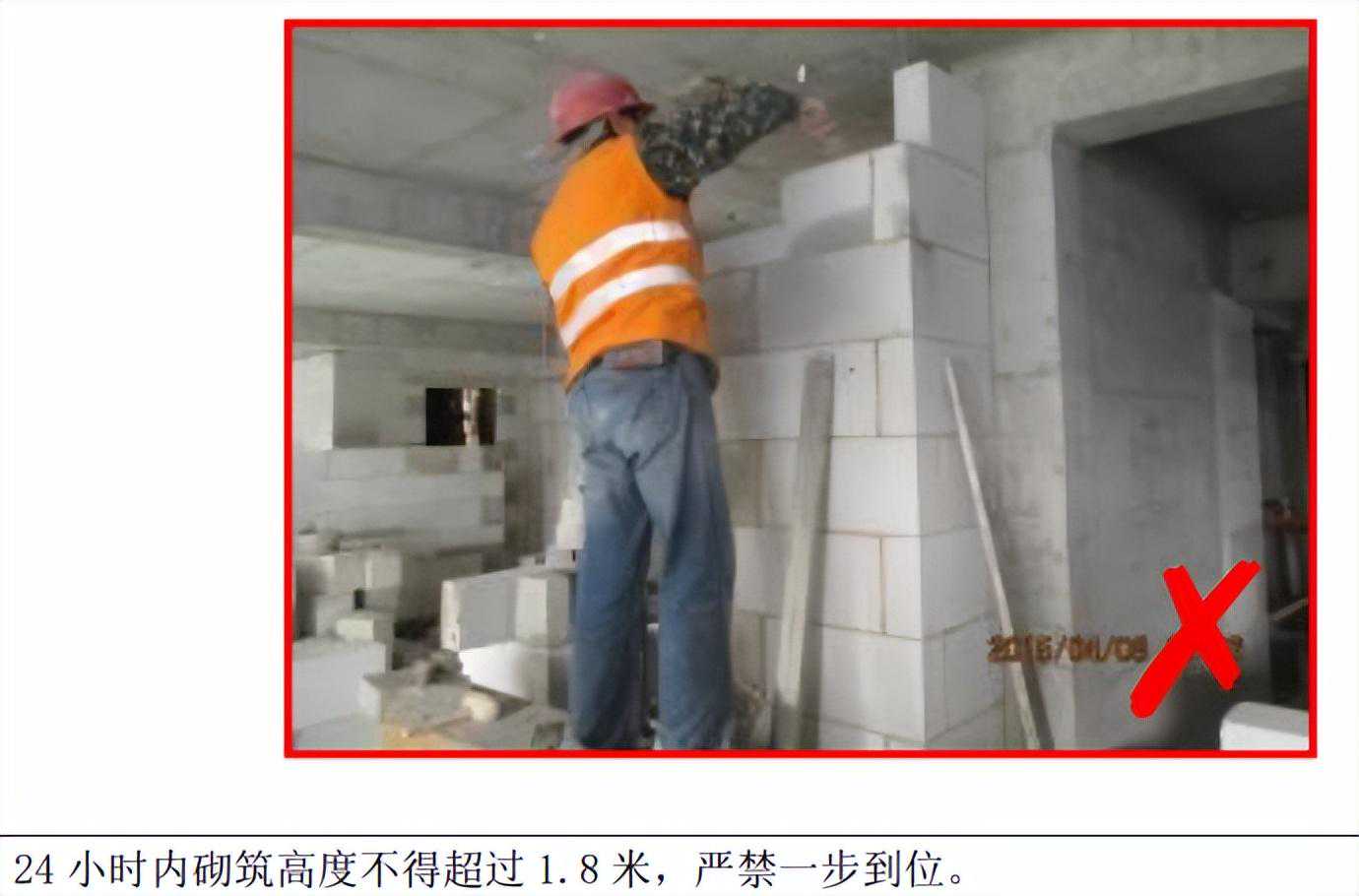

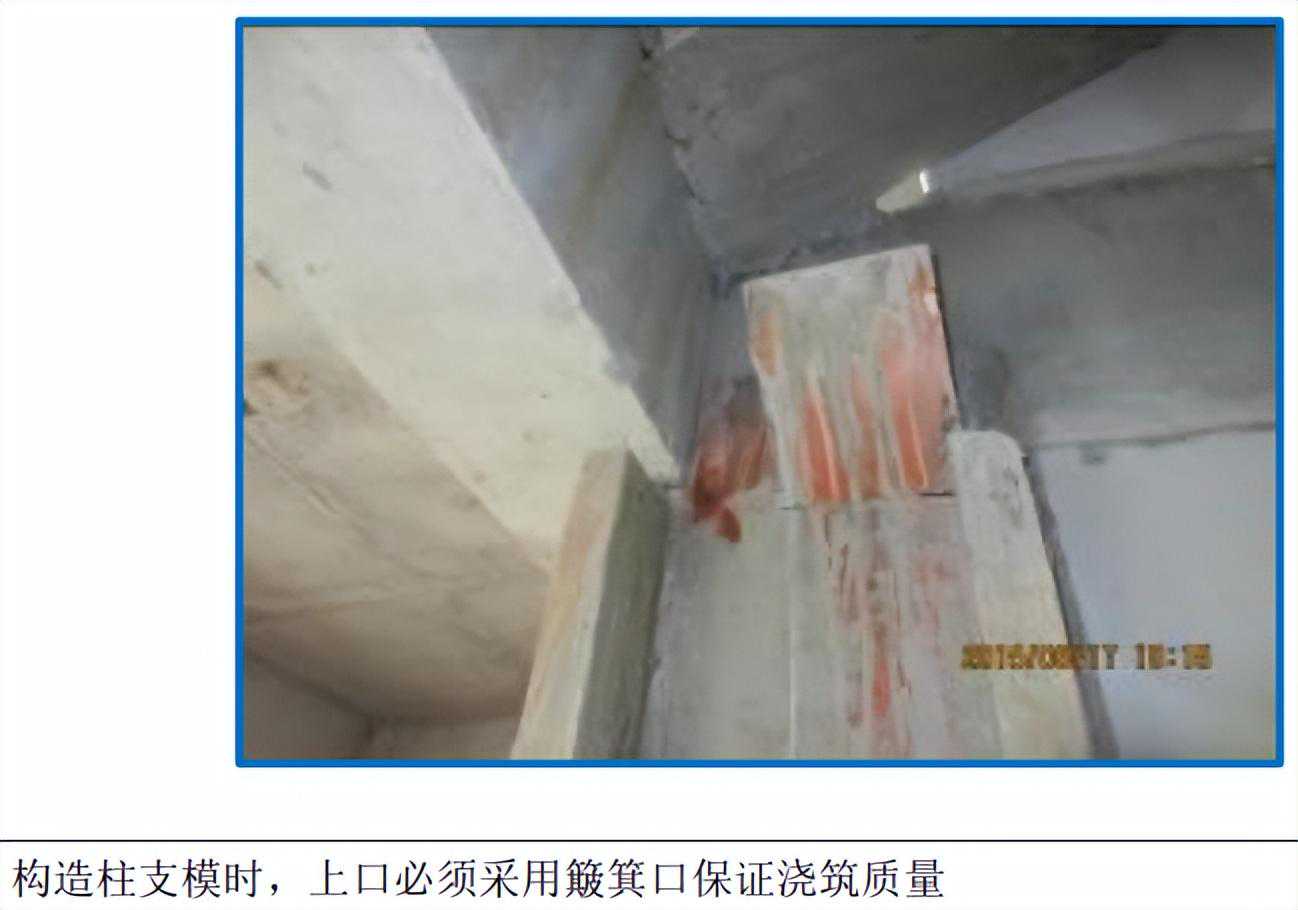

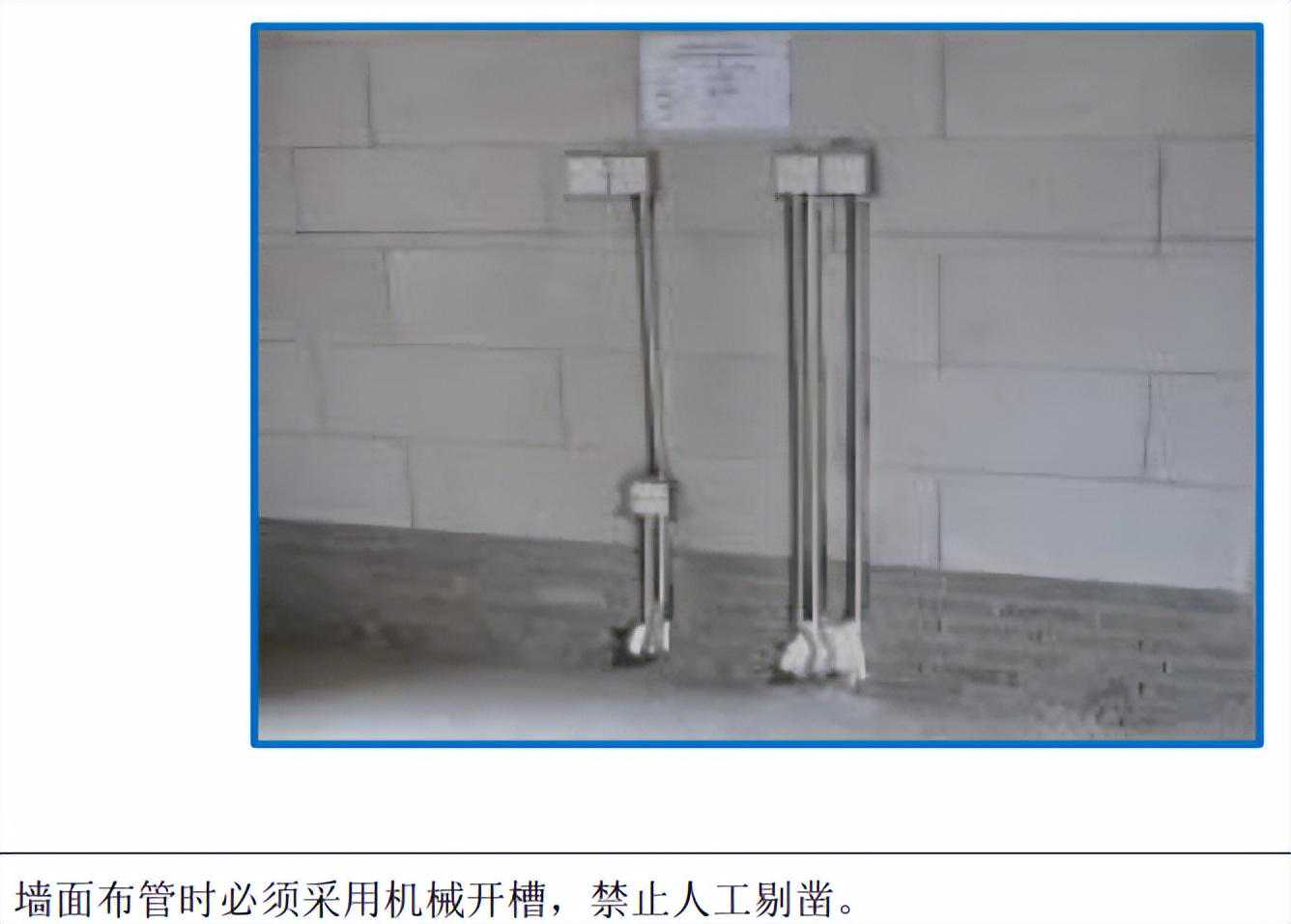

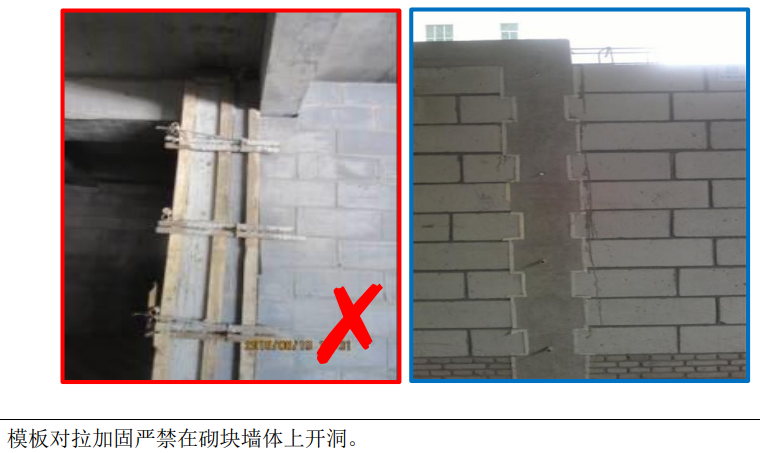

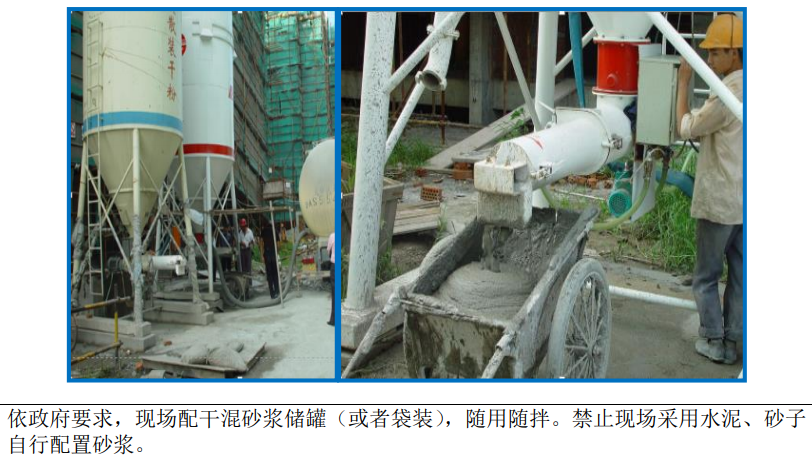

10.公区防潮层以下墙体应采用水泥砖或灰砂砖作为撂底砖,也可直接浇筑反坎。
